Plantilla de diagrama de Gantt en Excel

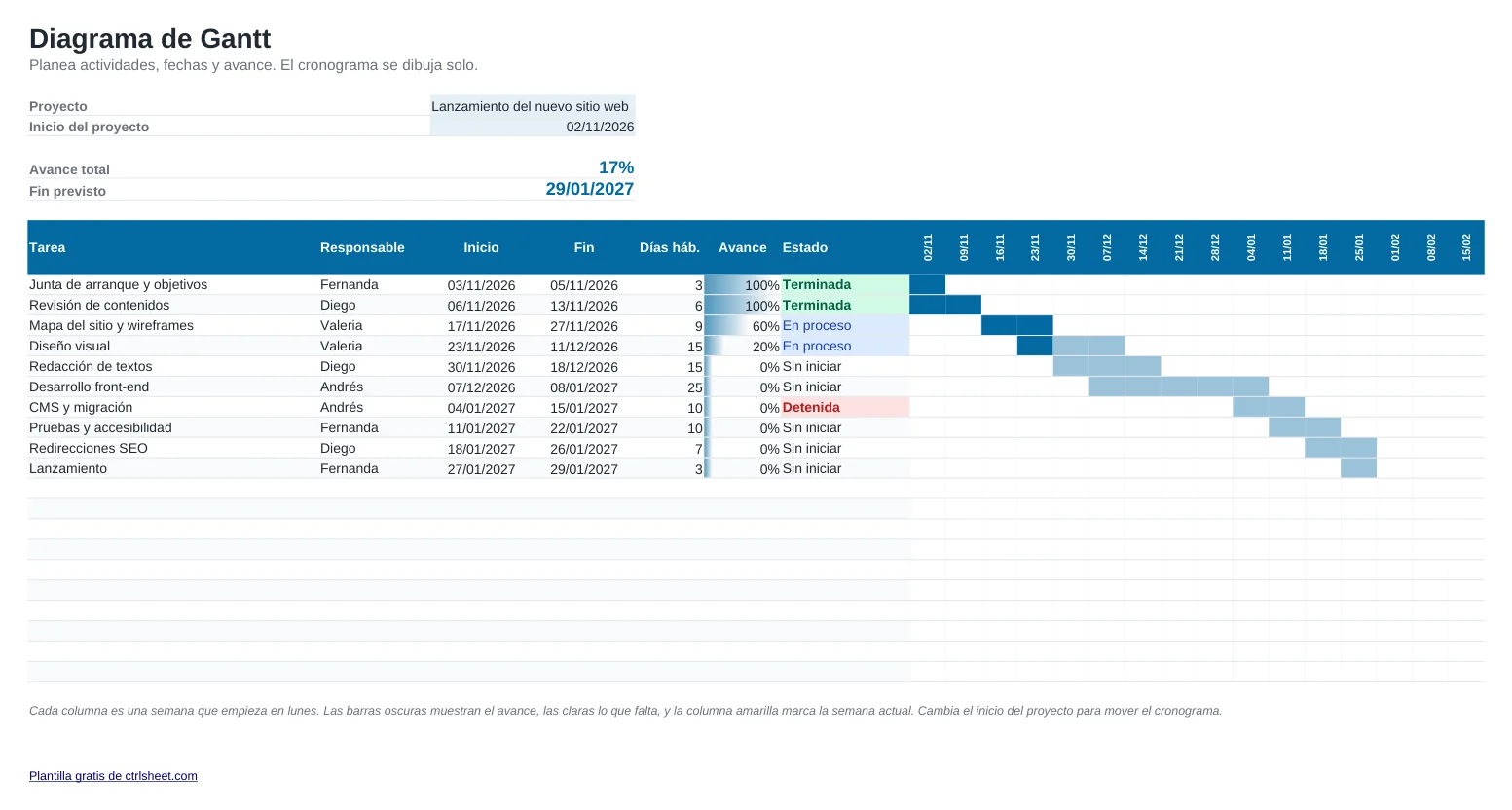

Un diagrama de Gantt muestra todo el proyecto de un vistazo: qué se hace cada semana, quién es responsable y cómo va cada actividad. En esta plantilla solo capturas las actividades, los responsables, las fechas de inicio y fin y el porcentaje de avance. El cronograma semanal se llena solo.

También calcula los días hábiles de cada actividad, el avance total ponderado por duración y la fecha estimada de término. Si cambias el inicio del proyecto, todo el cronograma se recorre.

Qué incluye

  • Cronograma de 16 semanas que se dibuja a partir de tus fechas
  • Avance sombreado dentro de cada barra y semana actual resaltada
  • Días hábiles por actividad, sin contar fines de semana
  • Avance total ponderado por duración y fecha estimada de término
  • Lista desplegable de estado con colores: sin iniciar, en proceso, terminada y detenida

Cómo usarla

  1. Escribe el nombre del proyecto y la fecha de inicio arriba.
  2. Captura cada actividad con su responsable, fecha de inicio y fecha de fin.
  3. Actualiza el porcentaje de avance conforme se trabaja.
  4. Marca el estado de cada actividad para ver rápido lo que está detenido.
  5. Comparte el archivo o imprímelo en horizontal, tamaño carta, para las juntas de seguimiento.

Cómo armar un cronograma realista

Divide el trabajo en actividades de una a dos semanas. Las actividades largas esconden retrasos y las muy cortas hacen el plan difícil de mantener.

Toma en cuenta los puentes de febrero, marzo y noviembre, Semana Santa y el periodo del 12 de diciembre a Reyes, cuando muchos equipos bajan el ritmo. La columna de días hábiles descuenta fines de semana pero no días festivos.

Revisa el diagrama en una junta semanal corta. Actualiza el avance y el estado y atiende primero las actividades detenidas.

Preguntas frecuentes

¿La plantilla de Gantt es gratis?

Sí. Puedes usarla en proyectos personales, escolares o de trabajo sin pagar ni registrarte.

¿Puedo ampliar el cronograma?

Sí. Copia la última columna de semana y pégala a la derecha las veces que necesites. Las fechas y las barras continúan solas.

¿Funciona en Google Sheets?

Sí. Las barras usan formato condicional, que Google Sheets admite, así que se ve igual.

¿Puedo encadenar actividades?

Sí. Usa como fecha de inicio una fórmula con la fecha de fin de la actividad anterior más un día. Si la primera se retrasa, la siguiente se recorre.

Descargar gratis .xlsx Gratis y sin registro. Hasta 2 descargas cada 24 horas.
